Un compte rendu de gestion de projet qui transforme les décisions en actions

Un compte rendu de gestion de projet qui transforme les décisions en actions

Un bon compte rendu de gestion de projet ne retranscrit pas chaque phrase prononcée. Il transforme une réunion, une visite de chantier ou une clôture de projet en informations directement exploitables : ce qui a été décidé, ce qui doit être fait, par qui et pour quelle date. Sa valeur se mesure après sa diffusion : les absents comprennent, les responsables agissent et le chef de projet peut suivre les engagements.

Le compte rendu, une mémoire utile plutôt qu’un simple résumé

Le compte rendu de gestion de projet est un document de synthèse qui conserve la trace des échanges importants, de l’état d’avancement, des arbitrages et des actions. Il sert à coordonner les parties prenantes, à éviter les interprétations divergentes et à retrouver l’historique d’une décision plusieurs semaines plus tard. Il ne remplace ni le planning, ni le registre des risques, ni les notes personnelles. Il relie ces outils aux événements du projet.

Testez vos connaissances sur le compte rendu de gestion de projet

Compte rendu, relevé de décisions, minutes et procès-verbal : ne pas les confondre

Le compte rendu synthétique restitue les points utiles d’une réunion et convient à la plupart des réunions d’avancement. Le relevé de décisions est plus court : il se concentre sur les arbitrages, les actions et leurs échéances. Les minutes de réunion détaillent davantage les interventions et les arguments. Elles conviennent lorsqu’une traçabilité fine est attendue. Enfin, le procès-verbal de réception formalise un fait ou une acceptation, par exemple la conformité de livrables. Il peut nécessiter une date, des signatures et la mention de réserves.

Document Usage principal Niveau de détail
Compte rendu synthétique Réunion d’avancement, comité de projet Échanges utiles, décisions et actions
Relevé de décisions Arbitrage rapide Décisions, responsables, échéances
Minutes de réunion Réunion sensible ou formelle Déroulé détaillé des discussions
Procès-verbal Réception, validation, clôture Constats, réserves, acceptation

Les informations qui rendent un compte rendu exploitable

La forme peut varier, mais la structure doit rester stable d’un document à l’autre. Cette régularité aide les lecteurs à repérer les sujets en attente et facilite l’archivage dans une bibliothèque de projet.

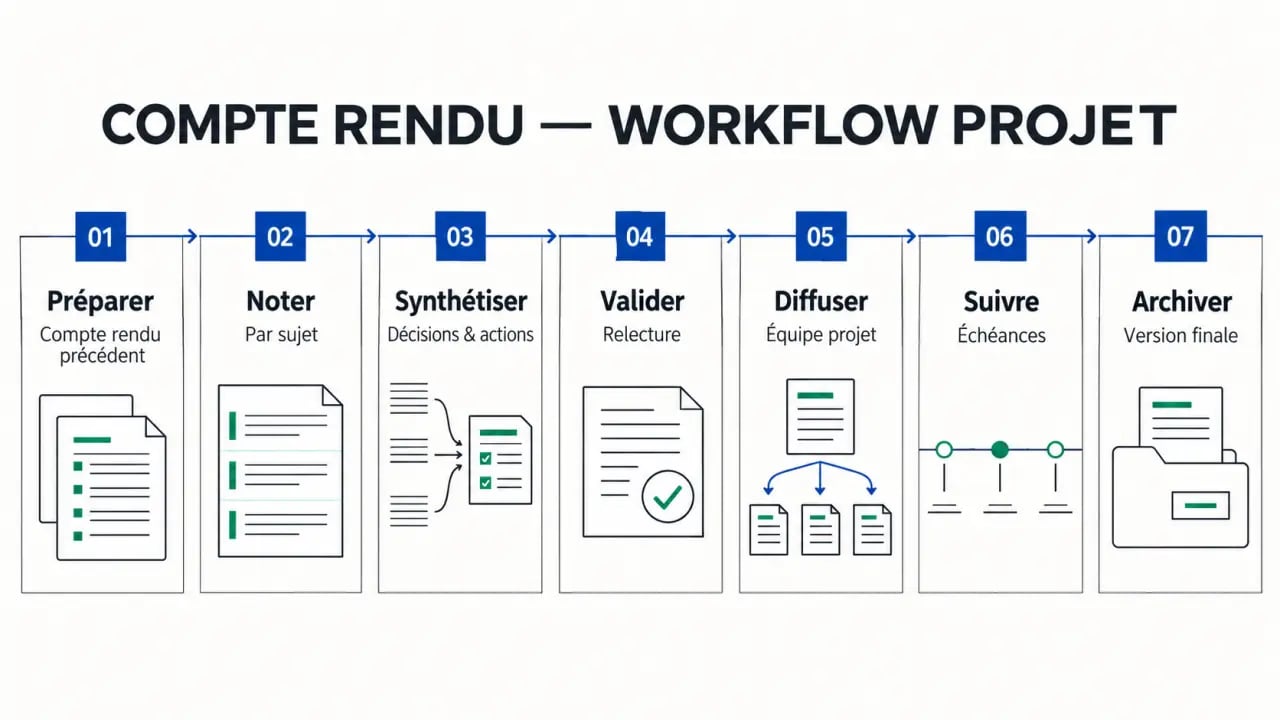

Workflow visuel d'un compte rendu de gestion de projet, de la préparation à l'archivage
Workflow visuel d'un compte rendu de gestion de projet, de la préparation à l'archivage
  • Identification : intitulé du projet, objet de la réunion, version, date, heure, lieu ou lien de visioconférence.
  • Présence : participants, fonctions, absents excusés et, si nécessaire, parties prenantes consultées.
  • Déroulé : ordre du jour, sujets réellement traités et état d’avancement depuis le précédent compte rendu.
  • Points de vigilance : problèmes, risques, dépendances, questions sans réponse et solutions envisagées.
  • Décisions et plan d’action : décision prise, action attendue, responsable, échéance et statut.
  • Suite : date de la prochaine réunion, ordre du jour prévisionnel, documents ou annexes à joindre.

Employez des formulations vérifiables. « L’équipe doit améliorer la recette » ne permet pas d’agir. Préférez : « Le responsable qualité prépare la liste des scénarios de recette avant le 12 juin. » Lorsque la décision est reportée, indiquez-le clairement, avec le décideur attendu et la condition de réexamen. Un désaccord n’a pas besoin d’être effacé : présentez les positions de manière neutre, puis consignez l’arbitrage ou son absence.

Rédiger vite sans perdre la substance

Préparer la séance à partir du compte rendu précédent

Avant la réunion, reprenez les actions non terminées, les risques ouverts et l’ordre du jour. Préparez un document avec les rubriques déjà en place. Vous éviterez ainsi la double saisie et pourrez rester attentif aux échanges. Le rédacteur peut être le chef de projet, le secrétaire de séance, l’animateur ou une personne désignée. L’essentiel est que ce rôle soit clair et que la personne puisse demander une précision lorsqu’une décision reste ambiguë.

Prendre des notes par sujet, pas chronologiquement

Classez vos notes sous chaque point de l’ordre du jour : fait marquant, décision, action, risque et question ouverte. Cette méthode est plus fiable qu’une prise de notes minute par minute, surtout en réunion à distance ou hybride. Si une transcription automatique est utilisée, elle doit rester un support. Vérifiez les noms, les montants, les dates et le sens réel des décisions avant la diffusion.

Suivez aussi l’évolution de chaque sujet : ce qui est clos, ce qui dérive, ce qui bloque et ce qui nécessite un arbitrage. Cette lecture évite de confondre une discussion récurrente avec un problème traité. Elle aide à repérer les engagements qui restent sans suite, même lorsque les formulations employées semblent rassurantes.

Finaliser à chaud et demander une validation proportionnée

Rédigez pendant que les faits sont encore précis, idéalement dans les 24 à 48 heures. Relisez le document en recherchant surtout les actions oubliées, les responsables absents et les échéances imprécises. Une validation légère par les participants peut suffire pour un compte rendu courant. Une validation formelle, une date et des signatures conviennent davantage à une réception de livrable ou à une clôture officielle. En cas de correction, conservez une version identifiable au lieu d’écraser silencieusement le document initial.

Le tableau d’actions : la partie qui fait avancer le projet

Une décision sans responsable ni échéance reste une intention. Insérez donc un tableau d’actions dans le compte rendu ou reliez-le à votre outil de pilotage. Chaque ligne doit renvoyer à la décision source pour conserver le contexte sans alourdir le suivi.

Action Responsable Échéance Statut Commentaire
Valider le périmètre de la version 2 Sponsor du projet 12 juin À valider Arbitrage attendu sur deux fonctionnalités
Mettre à jour le planning Chef de projet 14 juin En cours Après validation du périmètre
Transmettre les scénarios de recette Responsable qualité 18 juin À faire Document à déposer dans l’espace partagé

À l’ouverture de la réunion suivante, commencez par ce tableau. Les actions terminées sont clôturées avec une preuve ou un lien vers le livrable. Les actions retardées sont replanifiées avec une explication et, si nécessaire, une alerte sur le risque projet. Cette méthode transforme le compte rendu en outil de suivi et de responsabilisation collective, plutôt qu’en archive passive.

Choisir un modèle et organiser la diffusion

Un modèle Word convient à la rédaction narrative et à une validation formelle. Un tableau Excel facilite la consolidation des actions, des statuts et des échéances. Le PDF convient à la diffusion d’une version figée, notamment avec un bordereau de diffusion. Pour un projet informatique, prévoyez des rubriques sur les incidents, les dépendances et les versions. Pour un chantier, ajoutez les conditions observées, les réserves, les photos et les entreprises concernées. Pour un compte rendu post-projet, évaluez les objectifs, le calendrier, le budget, la qualité et les leçons apprises.

Diffusez le document aux participants, aux absents concernés et aux décideurs qui doivent agir. N’élargissez pas inutilement la liste lorsque certaines informations sont confidentielles. Centralisez ensuite le fichier dans un espace accessible, avec une nomenclature simple : date, type de réunion et nom du projet. Les droits d’accès, l’horodatage et l’historique des versions sont utiles lorsque plusieurs organisations interviennent.

Avant l’envoi, vérifiez une dernière fois : les décisions sont-elles explicites ? Chaque action a-t-elle un responsable et une échéance ? Les points en suspens sont-ils visibles ? La prochaine étape est-elle définie ? Si ces quatre réponses sont positives, votre modèle de compte rendu peut devenir un repère fiable pour toute l’équipe.
