Program management office : un PMO qui contrôle ou qui accompagne, comment choisir ?

Program management office : un PMO qui contrôle ou qui accompagne, comment choisir ?

Un program management office (PMO) est la structure qui donne une vision fiable de l'ensemble des projets d'une organisation, aide à arbitrer entre eux et veille à ce que les méthodes de pilotage soient les mêmes partout. Le sigle recouvre deux réalités : le bureau lui-même (Project, Program ou Portfolio Management Office) et la personne qui y travaille (Project Management Officer). Voici ce que fait concrètement un PMO, en quoi il diffère d'un chef de projet et comment le mettre en place sans qu'il soit rejeté par les équipes.

PMO : une structure, un métier, trois niveaux d'intervention

Bureau ou officier : lever l'ambiguïté

Quand on parle du PMO, on désigne tantôt l'entité rattachée à la direction, à la DSI ou à un service transformation, tantôt le professionnel qui prépare les tableaux de bord, anime les comités et consolide les données. Dans une petite entreprise, une seule personne peut incarner les deux. Dans un grand groupe, le bureau réunit plusieurs profils : analystes, coordinateurs, responsables méthodes. Le rattachement varie selon le contexte, ce qui explique que le périmètre du PMO soit très différent d'une organisation à l'autre.

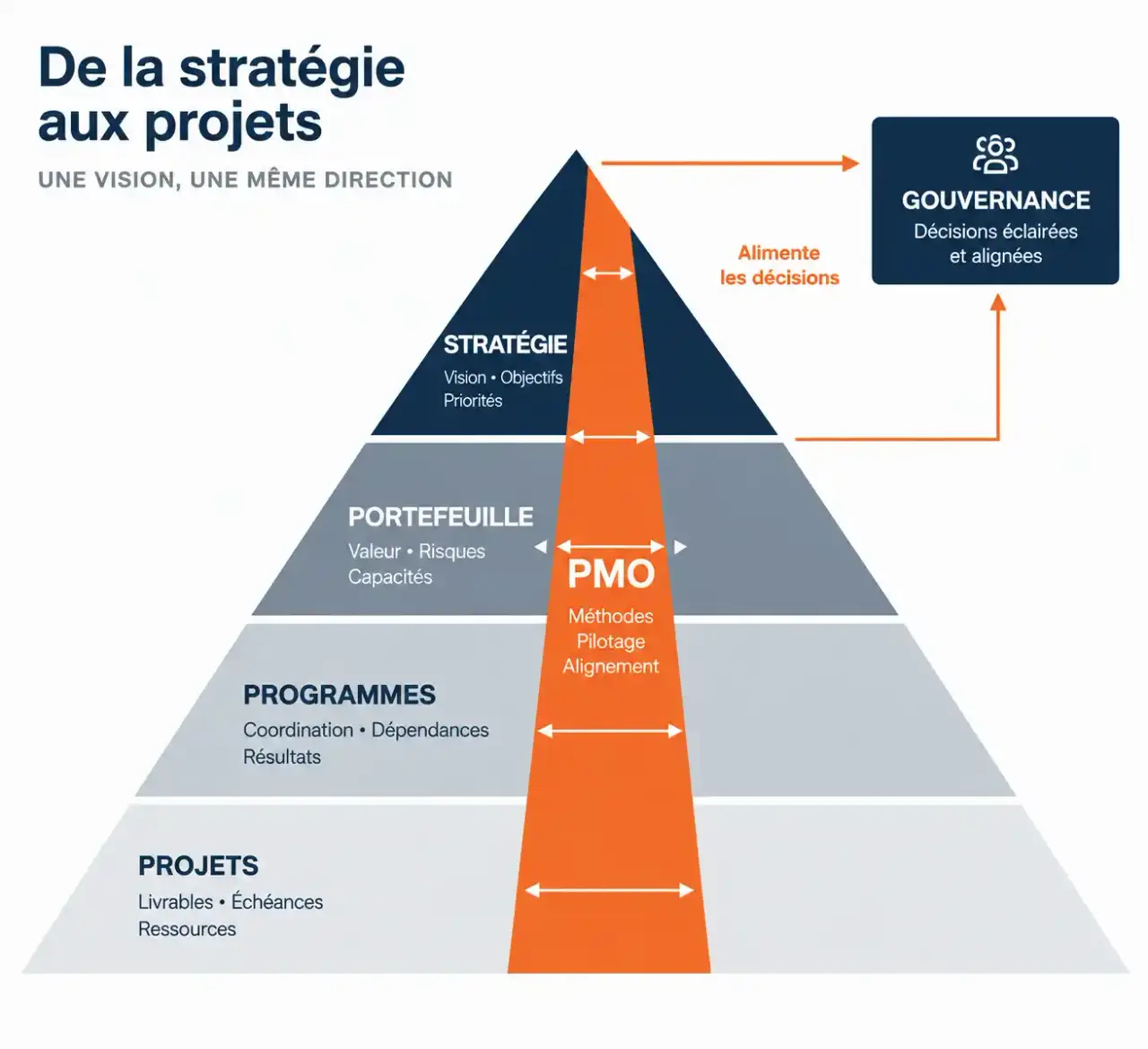

Schéma d'un program management office (PMO) reliant stratégie, portefeuille, programmes et projets
Schéma d'un program management office (PMO) reliant stratégie, portefeuille, programmes et projets

Projet, programme, portefeuille

Un projet livre un résultat borné dans le temps. Un programme regroupe plusieurs projets liés pour atteindre un objectif commun, par exemple une transformation digitale. Le portefeuille rassemble l'ensemble des projets et programmes en cours, qu'ils soient liés ou non, afin de répartir budgets et ressources. Un PMO peut intervenir à l'un de ces trois niveaux, voire aux trois dans une organisation mature. La logique descend de la stratégie vers le portefeuille, puis le programme et le projet.

Les missions concrètes d'un PMO

Piloter : avancement, délais, budgets, risques

Le cœur du métier consiste à produire des tableaux de bord fiables et actualisés. Le PMO suit l'état d'avancement, contrôle les écarts de délais et de budget, tient le registre des risques (techniques, humains, financiers) et vérifie la qualité des livrables. Un écart ne vaut que s'il déclenche une décision : action corrective, escalade ou arbitrage. Le PMO organise aussi le rythme de gouvernance, avec par exemple des comités hebdomadaires de suivi et des comités mensuels de pilotage.

Le standard PMI de management de programme, 5e édition : Un guide de référence destiné aux gestionnaires de portefeuille, de programme et de projet ainsi qu'aux cadres dirigeants, pour structurer et piloter efficacement leurs programmes.

Arbitrer et aligner sur la stratégie

Quand les ressources humaines, financières et informatiques sont limitées, tout ne peut pas être mené en même temps. Le PMO fournit aux décideurs les éléments pour prioriser, affecter les chefs de projet, lancer, suspendre ou arrêter une initiative. Il ne décide pas à leur place : il rend la décision possible en comparant les projets sur des critères communs. C'est ce qui évite de financer des projets qui ne servent pas la stratégie.

Standardiser et faciliter

Le PMO diffuse des méthodes et des procédures communes, tient un référentiel de gestion de portefeuille et contrôle le respect des règles. Il coordonne aussi direction, métiers, DSI, finance, RH et prestataires, ce qui réduit les frottements entre directions et fluidifie l'information. Il coache enfin les chefs de projet, notamment les moins expérimentés.

PMO, chef de projet, program manager, portfolio manager : qui fait quoi ?

La confusion la plus fréquente oppose le PMO au chef de projet. Le chef de projet est responsable de la livraison d'un projet ; le PMO, lui, outille et éclaire l'ensemble. Le tableau ci-dessous résume les périmètres.

FonctionPérimètreResponsabilité principale
Chef de projetUn projetLivrer dans les délais, le budget et la qualité attendus
Program managerUn programme (projets liés)Coordonner les projets et obtenir les bénéfices du programme
Portfolio managerLe portefeuilleSélectionner et prioriser les investissements
PMOProjets, programmes ou portefeuille selon son mandatFournir méthodes, indicateurs et support de gouvernance

Le PMO n'est donc pas un super chef de projet : son rôle est transversal et sa valeur dépend de la qualité de l'information qu'il produit et de la confiance qu'on lui accorde.

Supportif, contrôleur, directif : choisir le type de PMO

On distingue classiquement trois modèles selon le degré d'autorité. Le choix dépend de la maturité de l'organisation, de la criticité des projets et de la complexité du portefeuille.

  • PMO supportif : il met à disposition modèles, bonnes pratiques et formation. Il convient quand les équipes sont autonomes et qu'il faut surtout partager des pratiques.
  • PMO de contrôle : il exige l'usage de méthodes, de modèles de reporting et de revues. Il s'impose quand la conformité est un enjeu.
  • PMO directif : il prend en charge la gestion des projets et fournit les chefs de projet. C'est le modèle le plus fort, adapté aux programmes très critiques.

Pensez à un sablier : le sable qui s'écoule représente les ressources limitées de l'entreprise, et le col étroit au milieu est le moment de décision où le PMO régule le flux. Trop serré, le col bloque les équipes et les projets s'accumulent en attente ; trop large, tout passe en même temps et rien n'aboutit. Le bon type de PMO est celui dont le réglage du col correspond à votre maturité, et il peut s'élargir ou se resserrer avec le temps.

Un PMO n'est pas figé : beaucoup de structures démarrent en mode supportif pour gagner la confiance, puis renforcent le contrôle quand les pratiques sont installées. L'enjeu est de passer d'une gouvernance par la conformité à une gouvernance par la valeur, où le PMO est perçu comme un partenaire plutôt que comme un censeur.

Mettre en place un PMO : étapes, outils et compétences

Une démarche en cinq temps

  1. Clarifier le besoin : multiplication des projets, manque de visibilité, écarts entre prévisions et réalisation, ressources mal affectées.
  2. Rédiger la charte du PMO : mandat, périmètre, responsabilités, rattachement, comités, indicateurs. Elle légitime ses prérogatives.
  3. Définir le référentiel : processus de pilotage, modèles de reporting, critères de priorisation, règles d'escalade.
  4. Choisir les outils : un logiciel de gestion de projet et des tableaux de bord qui reprennent des données déjà disponibles, sans double saisie.
  5. Conduire le changement : expliquer les bénéfices, former, commencer par un périmètre pilote puis élargir.

Les compétences attendues

Un bon PMO associe rigueur analytique (lire un budget, un planning, un registre des risques), maîtrise des méthodes et outils, et qualités relationnelles : il doit convaincre sans hiérarchie directe et vulgariser des données pour des dirigeants. Les missions évoluent selon la séniorité et la taille de l'entreprise : un PMO junior consolide des données, un profil senior participe aux arbitrages et à la stratégie.

Les pièges fréquents

Un PMO échoue surtout quand il est perçu comme une couche administrative : reporting lourd sans retour utile, absence de soutien de la direction, indicateurs que personne ne lit. À l'inverse, un PMO qui rend les décisions plus rapides et les projets plus lisibles s'impose naturellement. Mesurez-le aussi : fiabilité des données, respect des délais de reporting, qualité des arbitrages et satisfaction des chefs de projet.
