Cycle de vie de projet : les 5 phases et les décisions qui maîtrisent le périmètre

Cycle de vie de projet : les 5 phases et les décisions qui maîtrisent le périmètre

Le cycle de vie de projet organise le passage d’une idée à un résultat accepté, puis transmis aux équipes qui l’utiliseront. Il fournit un cadre commun pour décider, planifier, produire, contrôler et apprendre. Bien appliqué, il ne rigidifie pas le travail : il rend visibles les arbitrages liés au périmètre, aux délais, au budget, aux risques et à la qualité.

Le cycle de vie de projet : une trajectoire, pas une simple liste de tâches

Un projet est temporaire : il poursuit un objectif défini, avec des ressources et une échéance limitées, avant de produire les livrables attendus. Son cycle de vie décrit les grandes phases qui structurent cette trajectoire, depuis l’expression du besoin jusqu’à la clôture. Il ne doit pas être confondu avec le cycle de vie d’un produit, qui peut se poursuivre pendant des années après la livraison initiale.

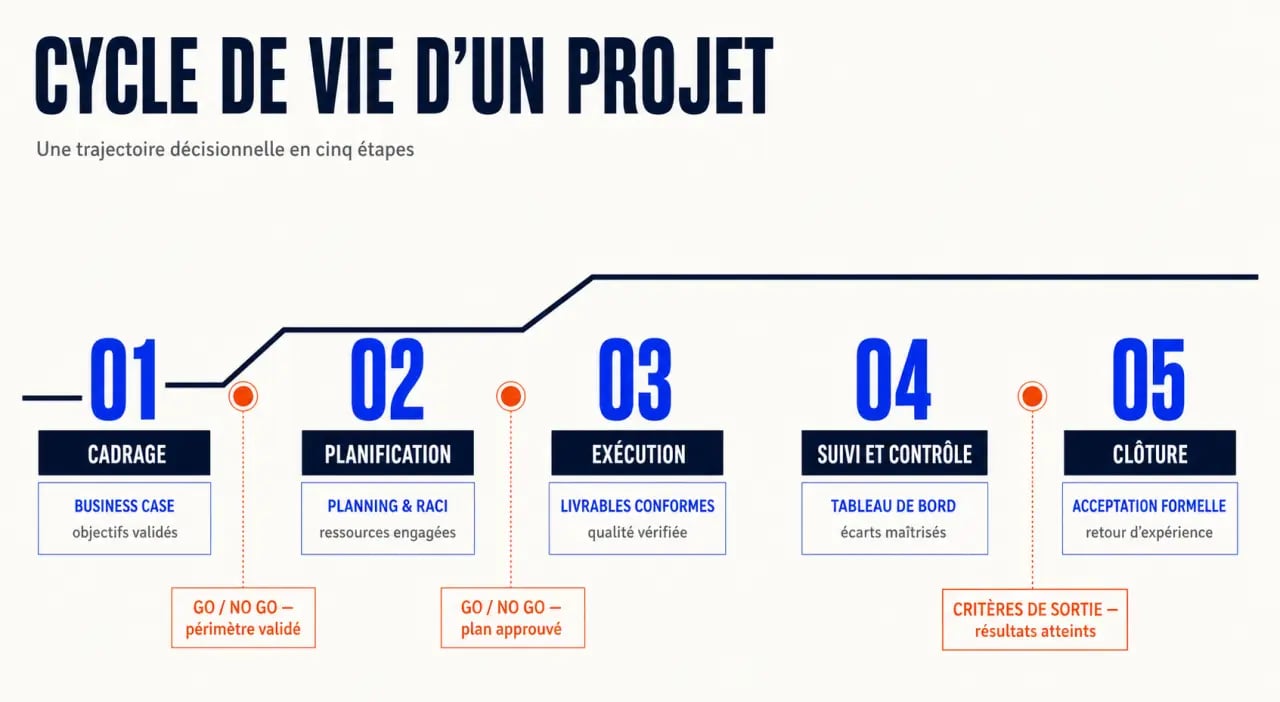

Schéma du cycle de vie de projet avec ses cinq phases, livrables et décisions Go/No Go
Schéma du cycle de vie de projet avec ses cinq phases, livrables et décisions Go/No Go

Selon les organisations, le suivi et le contrôle sont intégrés à l’exécution, ce qui conduit à parler de quatre étapes. D’autres les séparent et retiennent cinq phases. L’essentiel n’est donc pas le nombre, mais l’existence de jalons de décision : un projet ne passe à l’étape suivante que lorsque ses hypothèses, ses livrables et ses responsabilités ont été examinés.

Le chef de projet anime cette mécanique et alerte sur les écarts. Le commanditaire ou sponsor arbitre les décisions majeures et vérifie l’alignement stratégique. L’équipe produit les livrables, tandis que les parties prenantes, client, utilisateurs, métiers, fournisseurs ou direction, précisent les besoins et valident les résultats. Une matrice RACI aide à éviter qu’une décision reste sans responsable ou soit validée trop tard.

Les cinq phases et leurs critères de passage

Les phases ne sont pas des silos étanches. Les apprentissages de l’exécution peuvent conduire à revoir un risque, une priorité ou un planning. Elles fournissent néanmoins une ossature fiable pour conserver une gouvernance lisible et organiser les validations.

ISO 21502:2020 : lignes directrices officielles pour gérer un projet : Consultez la référence officielle ISO présentant des lignes directrices applicables à la gestion de projets dans tout type d’organisation.

Phase Décision ou objectif Livrables utiles Critère de sortie
Cadrage Confirmer le besoin et la faisabilité Business case, note de cadrage, charte projet Décision Go/No Go
Planification Rendre le projet réalisable Planning, budget, risques, RACI Plan validé et ressources engagées
Exécution Produire les livrables Résultats intermédiaires, comptes rendus Livrables conformes aux attentes
Suivi et contrôle Comparer le réel au prévisionnel Tableau de bord, registre des changements Écarts arbitrés ou corrigés
Clôture Accepter, transférer et capitaliser Recette, dossier d’archivage, retour d’expérience Acceptation formelle et passation réalisée

Du besoin à un mandat clair

Le cadrage transforme une intention souvent large en mandat pilotable. Il faut identifier le problème à résoudre, les bénéfices attendus, les contraintes réglementaires ou techniques, le périmètre fonctionnel et les exclusions. Une étude de faisabilité et un business case éclairent la décision. Une estimation budgétaire réalisée à ce stade peut rester approximative, à ±30 %, à condition que cette incertitude soit clairement assumée.

Du plan à la production maîtrisée

La planification découpe le travail, estime les charges, séquence les dépendances et fixe les jalons. Le diagramme de Gantt est utile dans un environnement prédictif ; un backlog priorisé le sera davantage dans une démarche Agile. Durant l’exécution, l’équipe réalise, teste et documente. Le suivi fonctionne en parallèle : il vérifie régulièrement que le travail accompli correspond au plan approuvé et que les changements ont été évalués avant leur intégration.

Bien cadrer et planifier avant d’accélérer

Un périmètre imprécis provoque souvent des retards et des tensions. La note de cadrage doit donc formuler des objectifs mesurables, les critères d’acceptation et les limites du projet. Elle précise aussi ce qui ne sera pas traité. Cette frontière protège l’équipe des ajouts informels qui semblent mineurs séparément, mais qui augmentent fortement la charge globale.

  • Périmètre : besoins inclus, exclusions, hypothèses et priorités, par exemple avec la méthode MoSCoW.
  • Échéancier : tâches, dépendances, chemin critique, jalons et marge de sécurité.
  • Ressources : compétences nécessaires, disponibilités, fournisseurs et responsabilités.
  • Risques : probabilité, impact, propriétaire et réponse prévue.
  • Communication : fréquence des comités, destinataires des décisions et format des comptes rendus.

Le planning de référence, ou baseline, ne doit pas devenir une image figée. Il sert de point de comparaison. Tout changement important doit être évalué selon son effet combiné sur le coût, le délai, la qualité et le périmètre, puis validé au bon niveau de gouvernance. Accepter une nouvelle demande sans retirer, reporter ou financer autre chose revient souvent à créer une dette de projet invisible.

Une planification utile associe la vision des bénéfices attendus aux détails qui peuvent annoncer un problème, comme une dépendance non confirmée ou une compétence indisponible. Cette double lecture évite deux excès : gérer exclusivement l’urgence quotidienne ou piloter un calendrier séduisant, mais déconnecté des conditions réelles de réalisation.

Piloter l’exécution avec des indicateurs qui déclenchent une action

Un tableau de bord de projet n’a pas pour vocation de rassurer ; il doit faciliter les décisions. Le chef de projet y présente peu d’indicateurs, mais des mesures comprises de tous, assorties d’une tendance, d’un responsable et d’une action attendue. Les revues de phase et les comités de pilotage permettent d’arbitrer un écart plutôt que de le constater sans suite.

Les signaux à surveiller

  • L’avancement physique par rapport au prévisionnel, avec une alerte lorsque l’écart dépasse 10 %.
  • La consommation budgétaire, suivie mensuellement, avec une alerte au-delà de 5 % de dépassement.
  • Les jalons critiques, lorsqu’un retard dépasse une semaine.
  • La qualité, notamment si plus de 3 non-conformités sont relevées sur les livrables.
  • Les risques ouverts, les décisions en attente et la disponibilité effective des ressources.

Un indicateur isolé raconte rarement toute l’histoire. Un retard peut être sans gravité si une tâche non critique glisse, mais devenir dangereux s’il bloque une dépendance ou une validation métier. Chaque statut doit donc préciser l’impact probable, l’option proposée, le décideur et l’échéance. Un logiciel de gestion de projet peut centraliser tâches, documents, risques et notifications, à condition que les règles de mise à jour soient partagées par l’équipe.

Choisir entre cascade, itératif, Agile et hybride

Le choix du cycle dépend moins des préférences de l’équipe que de la stabilité des exigences, de la possibilité de livrer par morceaux et du niveau de contrainte. Une méthode n’est pas meilleure en soi : elle devient pertinente lorsqu’elle correspond au risque principal du projet.

Approche À privilégier si Point de vigilance
En cascade Les exigences sont stables et la documentation est déterminante Les retours utilisateurs arrivent tardivement
Itérative La solution doit être affinée par versions successives Prévoir des cycles de validation explicites
Agile Les besoins évoluent et des livraisons fréquentes sont possibles Maintenir une priorisation forte du backlog
Hybride Le cadre, le budget ou les échéances sont fixes, mais une partie est incertaine Clarifier ce qui relève du plan et ce qui reste adaptable

En Agile, le travail avance par itérations, souvent appelées sprints, avec des livrables incrémentaux et des retours fréquents. Scrum structure notamment les rôles, les cérémonies et la priorisation ; Kanban visualise le flux et limite le travail en cours. Même dans ce cadre adaptatif, le cadrage, la gouvernance, les critères d’acceptation et la clôture restent indispensables.

Clôturer sans perdre la valeur créée

Un projet n’est pas terminé lorsque l’équipe cesse de produire, mais lorsque les livrables sont acceptés, transférés et exploitables. La clôture vérifie la recette, la documentation, la formation des utilisateurs, la passation opérationnelle, les contrats éventuels et l’archivage des décisions. Elle permet aussi de libérer officiellement les ressources.

Le retour d’expérience ne doit pas se limiter à une liste de difficultés. Il compare les bénéfices attendus aux bénéfices observables, identifie les pratiques à réutiliser et attribue les actions d’amélioration. Cette capitalisation évite de redécouvrir les mêmes risques au projet suivant et fait du cycle de vie un cadre d’amélioration pour les équipes.
