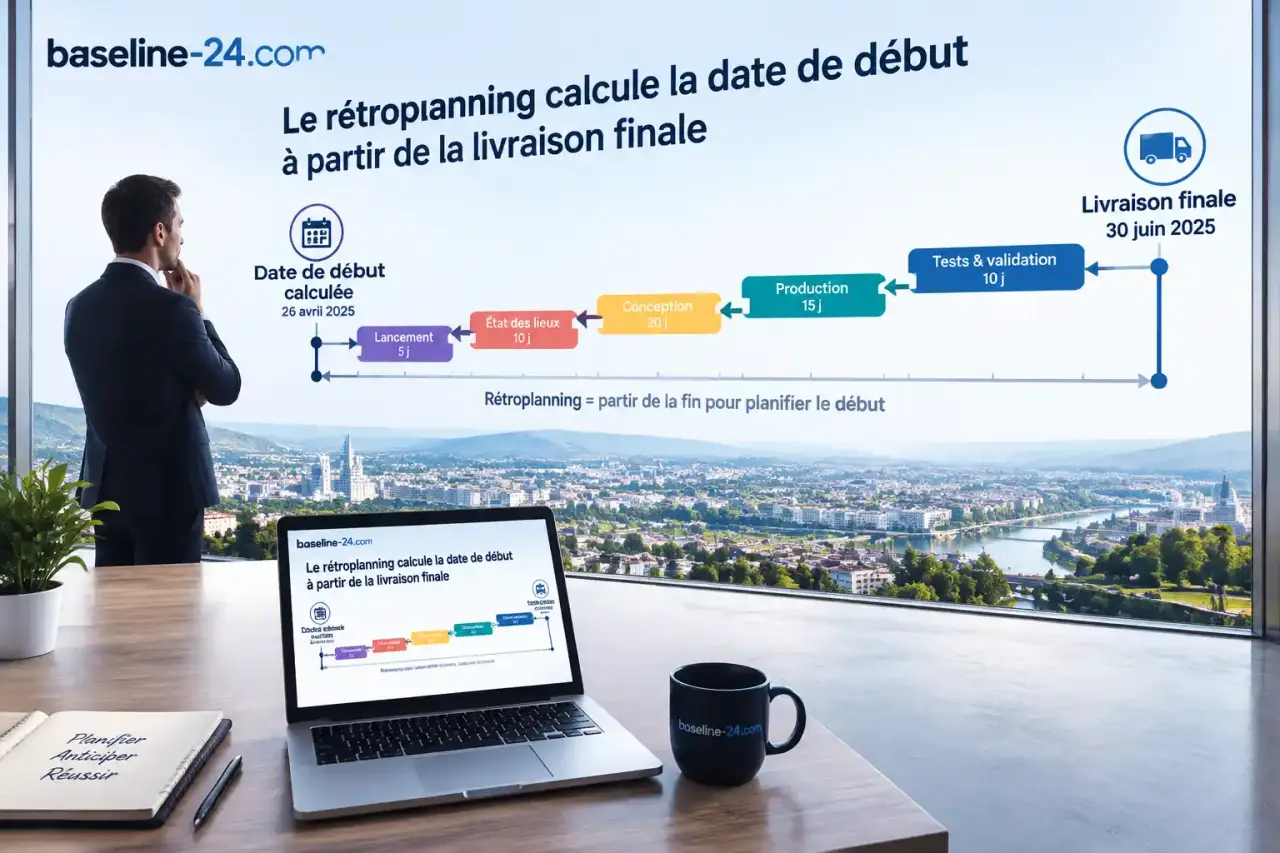

Le rétroplanning calcule la date de début à partir de la livraison finale

Le rétroplanning calcule la date de début à partir de la livraison finale

Un rétroplanning est une méthode de planification qui part d’une date de fin imposée pour remonter, étape par étape, jusqu’à la date de démarrage nécessaire. Aussi appelé retroplanning, retro planning, planning inversé ou planification à rebours, il transforme une deadline en calendrier de travail réaliste.

Définition du rétroplanning : planifier à rebours

La définition du rétroplanning est simple : au lieu de commencer par la première tâche et d’avancer dans le temps, on fixe d’abord le livrable final et sa date de livraison. On identifie ensuite ce qui doit être terminé juste avant, puis les actions qui rendent ces étapes possibles, jusqu’à obtenir la date de début du projet.

Quiz sur le rétroplanning

Question 1 sur 6 Score : 0/6

Cette logique antéchronologique est utile lorsqu’une date butoir ne peut pas bouger : ouverture d’un salon, lancement d’un produit, mise en ligne d’un site web, livraison réglementaire ou mise en production d’une application. Le rétroplanning ne se contente donc pas d’aligner des dates. Il vérifie si le périmètre, les ressources et les délais sont compatibles.

Un bon échéancier à rebours fait apparaître les livrables intermédiaires, les jalons de validation, les tâches, les sous-tâches, les responsables, les dépendances et les marges de sécurité. La date de début calculée devient un indicateur de faisabilité. Si elle est déjà dépassée ou incompatible avec les ressources disponibles, il faut arbitrer avant de démarrer.

Rétroplanning, planning classique, Gantt et PERT : ne pas confondre les outils

Le rétroplanning est une manière de raisonner sur le projet. Le diagramme de Gantt et le diagramme de PERT sont des supports qui servent à le représenter. Un planning classique, lui, est généralement construit dans le sens chronologique, depuis le lancement du projet.

Approche ou outil Point de départ Utilité principale Point de vigilance
Rétroplanning Date de fin Calculer les échéances intermédiaires et la date de début Une deadline trop serrée peut masquer une charge irréaliste
Planning classique Date de démarrage Organiser la progression naturelle des travaux La date finale peut dériver sans alerte précoce
Diagramme de Gantt Calendrier des tâches Visualiser les durées, les chevauchements et l’avancement Les dépendances complexes peuvent devenir peu lisibles
Diagramme de PERT Réseau de dépendances Comprendre l’ordre obligatoire des activités Il est moins intuitif pour le suivi quotidien

Le Gantt comporte deux axes : les tâches et le temps. Il convient au partage d’une vision opérationnelle avec l’équipe. Le PERT, ou diagramme de réseau, montre plutôt quelles actions doivent précéder les autres. Les deux outils sont complémentaires : le PERT aide à construire l’ordonnancement, tandis que le Gantt rend le rétroplanning lisible et pilotable.

Construire un rétroplanning fiable en partant du livrable final

Définir la livraison, les jalons et le périmètre réel

Commencez par décrire précisément ce qui devra être livré à la date finale : un événement prêt à accueillir le public, un site validé et publié, une application disponible ou une campagne activée. Ajoutez les jalons qui conditionnent cette livraison : validation du contenu, recette technique, production, formation, approbation client ou contrôle qualité.

Découpez ensuite le travail avec une structure de répartition du travail, aussi appelée WBS (Work Breakdown Structure). Elle part du projet global, puis le divise en lots, tâches et sous-tâches. Ce découpage évite de planifier uniquement les grandes phases en oubliant les préparations, les corrections, les échanges de validation ou la logistique.

Estimer les durées, les charges et les dépendances

Pour chaque tâche, distinguez la charge du délai calendaire. Rédiger un document peut demander deux jours de travail, mais prendre une semaine au calendrier si son auteur n’y consacre pas tout son temps. Ajoutez les ressources humaines, matérielles et budgétaires nécessaires, puis identifiez les dépendances. Une recette ne peut commencer avant la livraison d’une version stable ; une impression ne peut être lancée avant la validation du fichier.

Lorsque l’incertitude est importante, l’estimation à trois points confronte une durée optimiste, probable et pessimiste. La formule est : Durée = (O + 4×M + P) / 6. Elle ne remplace pas l’expérience de l’équipe, mais elle oblige à expliciter les hypothèses au lieu de retenir une estimation instinctive.

Affecter les rôles et remonter les dates

Attribuez un responsable à chaque action et clarifiez les rôles grâce à une matrice RACI : la personne qui réalise (Responsible), celle qui valide au final (Accountable), les personnes consultées et celles qui doivent être informées. Une tâche sans propriétaire risque de ne pas être suivie au bon moment.

Remontez ensuite depuis la livraison finale en plaçant chaque activité à sa date au plus tard. Une tâche dépendante doit se terminer avant le démarrage de celle qu’elle alimente. Ajoutez une marge pour les aléas connus : indisponibilités, délais fournisseurs, validation externe ou périodes de congés. La date obtenue au bout de la chaîne correspond au démarrage réellement nécessaire.

Repérer le chemin critique avant qu’il ne devienne un retard

Le chemin critique réunit les tâches dont la marge totale est nulle ou très faible. Un jour de retard sur l’une d’elles peut décaler la date de livraison. À l’inverse, certaines tâches disposent d’une latitude et peuvent être déplacées sans effet immédiat sur le jalon final. Cette distinction aide à concentrer l’attention de l’équipe sur les activités qui conditionnent réellement le délai.

Imaginez le projet comme une rampe d’accès plutôt que comme une suite de cases isolées : chaque étape doit être praticable avant d’atteindre la suivante. Si la validation juridique bloque la mise en production, accélérer la communication en parallèle ne résoudra pas le problème. Cartographier ces points de passage, leurs délais de réponse et leurs personnes de relais permet de repérer les véritables goulots d’étranglement avant qu’ils n’apparaissent dans le calendrier.

Le rétroplanning doit être revu à chaque jalon. En cas de changement de périmètre, d’absence imprévue ou de retard fournisseur, ne déplacez pas seulement une barre dans le Gantt. Réévaluez les dépendances, la charge restante, les ressources disponibles et l’impact sur le chemin critique. Un planning à rebours reste fiable seulement s’il est actualisé pendant toute la durée du projet.

Dans quels projets utiliser le rétroplanning, et avec quels outils ?

La méthode convient aux projets avec une date de fin fixe et connue de toutes les parties prenantes : événementiel, appel d’offres, lancement commercial, production de contenus, déménagement d’entreprise, refonte de site ou déploiement informatique. Elle est moins adaptée lorsqu’aucune échéance n’est réellement contrainte ou lorsque le projet évolue en continu sans livrable stabilisé. Dans ce cas, une approche agile, avec des cycles courts de Scrum ou un flux Kanban, peut offrir davantage de souplesse.

Pour un projet simple, un modèle Excel ou Google Sheets suffit. Prévoyez au minimum les colonnes suivantes :

  • tâche et sous-tâche ;
  • livrable ou jalon associé ;
  • responsable et personnes à consulter ;
  • durée, charge et dates au plus tôt ou au plus tard ;
  • dépendance, marge, statut et risque identifié.

Pour un projet comportant de nombreuses interdépendances ou plusieurs équipes, un logiciel de gestion de projet tel que Microsoft Project ou Asana facilite la mise à jour, l’affectation des ressources et la visualisation du Gantt. Quel que soit l’outil choisi, la qualité du rétroplanning dépend d’abord de la précision du périmètre, de la validation des estimations par les personnes qui réalisent le travail et de la régularité du suivi.
